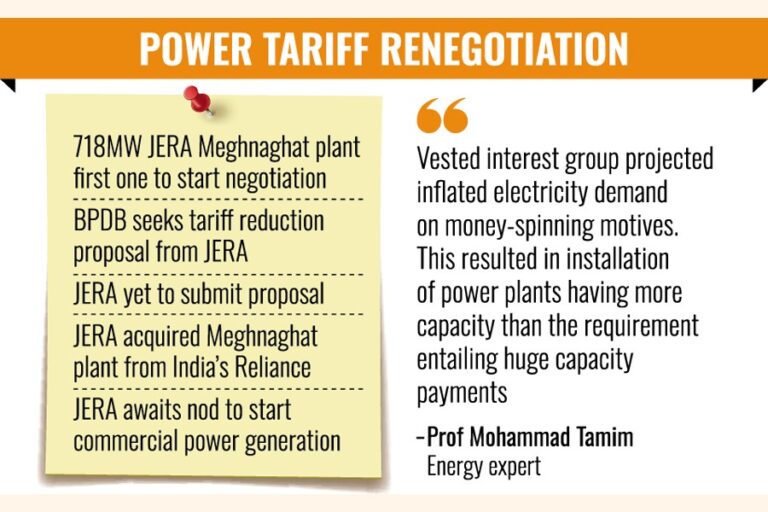

BDは発電所所有者と電力料金の再交渉に着手

BDは発電所所有者と電力料金の再交渉に着手
[Financial Express]バングラデシュは、前アワミ連盟政権時代に締結された電力購入契約(PPA)に明記されている「過剰な」料金や「追加の」費用を削減するため、発電所所有者と料金の再交渉を始める動きを見せている。

業界関係者によると、国営のバングラデシュ電力開発庁(BPDB)は、718MWのJERAメグナガット発電所を、料金再交渉を開始する最初の発電所に選んだという。

BPDBはすでに、同工場の最高経営責任者(CEO)に関税引き下げ案を提出するよう求める書簡を送っている。

情報筋によると、JERAとして広く知られる日本の新時代エネルギーは、まだBPDBに提案書を提出していないという。

これは、BPDB が発電所スポンサーに PPA からの関税引き下げを求める初めての書簡である。

日本のエネルギー大手JERAはインドのリライアンスからメグナガット発電所を買収し、商業的な発電開始の承認を待っている。

同社は10月下旬に工場の試運転を実施したが、稼働開始に必要な天然ガスを十分に得られなかったとされている。

しかし、JERAはまだ信頼性試験を開始していない。

関係筋によると、JERAは暫定政府に対し、同発電所の商業運転開始日(COD)を承認するよう圧力をかけているという。

情報筋によると、JERAはメグナガットにおける3番目の大規模LNG火力発電所となるが、現在のインフラでは、すでに承認されている2つの発電所と並んで稼働し続ける能力が不足しているという。

過去のアワミ連盟政権は、電力が生産または購入されない場合でも国庫から容量支払いが行われるとされる契約に基づき、メグナガット発電所2カ所の同様の一方的な発電所を以前に承認していた。

メグナガット718MW発電所の所有者であるJERAが運転開始日(COD)を取得するための数回の試みに失敗した後、日本の経済産業省(METI)も数か月前にバングラデシュの電力・エネルギー・鉱物資源省(議員EMR)の顧問ムハンマド・フズル・カビール・カーン氏に書簡を送り、CODをできるだけ早く修正するよう求めた。

現政権には今やCODを承認する義務があり、その結果、国の恒常的なガス危機とパイプラインのボトルネックにより電力会社が消費者への供給のために電力を受け取ることができなくても、BPDBが容量支払いの負担を負うリスクがある、と彼らは述べた。

「これは、実現可能性を考慮せずに多数の発電所を一方的な契約で発注した、以前の権威主義的なアワミ連盟政権が残した重荷だ」とBPDBの幹部はフィナンシャル・エクスプレス紙に語った。

これらの発電所のほとんどは、現在は廃止された「2010年電力・エネルギーの迅速供給(特別条項)法」に基づく一方的な申し出に基づいて落札されたが、この法律には、応急措置に関わった者に対する免責条項が含まれていた。

ガス火力発電所に天然ガスを供給することを「約束」されている国営企業ペトロバングラは、既存のガス火力発電所を稼働させるのに十分なガスを持っていないと、ペトロバングラの幹部は語った。

2025年5月15日時点の公式データによると、ペトロバングラは現在、総需要2,420 ッムクフドに対して、ガスを大量に消費するプラントへの供給に必要なガス量の半分以下、1日あたり約1,024 ッムクフドしか供給できない。

「JERAは既に必要な作業をすべて完了しており、約10日分のガス供給を必要とする最終試運転試験の実施機会を待っている。しかし、最終試験の実施は2か月半以上も遅延している」と経済産業省の書簡には記されている。

このプロジェクトはガス供給不足のためまだCOD(運転開始日)に達していないが、隣接する2つのガス焚き複合サイクル発電所(CCPP)であるサミット社のメグナハット589MW CCPPとユニーク社のメグナハット584MW CCPPは、それぞれ昨年4月下旬と1月下旬にCODを達成した。

しかし、ガス不足とパイプラインの制約により、両発電所はほぼ休止状態にあり、BPDBの能力に負担がかかっている。

情報筋によると、BPDBは2019年に718MWの発電所から22年間、1キロワット時あたり7.3123米セント(5.84タカ)の均等化買取価格で電力を購入するPPAを締結した。これは同じ場所にあるサミット発電所やユニーク発電所の買取価格よりも高い。

バングラデシュ国営電力網会社(PGCB)は、メグナガット近郊にある3つのLNG発電所から電力を排出するために必要な6つの変電所を建設できなかった。

関係筋によると、変電所は8月までに完成する可能性は低いという。

エネルギー専門家のモハメド・タミム教授は、既得権益団体が金儲けのために電力需要を過大に予測していると非難した。

「その結果、必要量を超える発電能力を持つ発電所の建設が進み、巨額の発電能力支払いが必要になった」と暫定政権の元特別補佐官であるタミム氏は指摘した。
