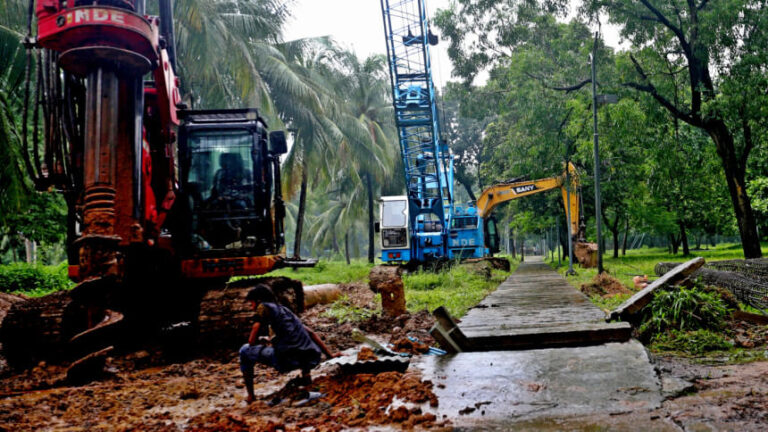

[The Daily Star]ダッカ南部市当局がオスマニ・ウディアン改修工事の期限を5度も守れなかったため、ダッカ住民は首都の中心部にある重要な公園を利用できなくなっている。

DSCC筋によると、作業の約92%は完了しているものの、最終期限が切れた昨年6月30日以降、建設は停滞したままとなっている。

2023年9月に新たな請負業者が任命された後、プロジェクトは2024年6月まで延長され、公園は2024年7月に再開される予定だった。しかし、仕上げ作業は未完了のままである。

DSCCの担当者は「作業の約92%は既に完了している。残るは最後の仕上げだけだが、期限が延長されれば追加費用なしでわずか2ヶ月で完了するだろう」と述べた。

9月2日に連絡を受けたDSCC長官のモハンマド シャージャハン ミア氏は、同社は期限を再度延長しようとしており、今年度中に作業を終えることを目指していると語った。

改修工事は当初2018年に完了する予定だったが、最初の請負業者であるビルダーズ・リミテッドが契約違反の疑いで2022年に工事注文を取り消されたため、約2年間中断されていた。

DSCCは29エーカーの公園の改修工事を2017年1月に開始し、当初の期限は2018年6月だった。その後、期限は2019年6月、2020年6月、2021年6月、そして2022年6月と複数回延長された。

当初のプロジェクト費用5億8千万タカは、後に8億6千万タカに修正されました。新たな作業指示を受けて、残りの作業を完了するために6億1千万タカが追加で割り当てられました。

この改修工事は、19の公園と12の遊び場を近代化する20億タカ規模の「ジョル・ソブジェイ・ダッカ・プロジェクト」の一環であり、歩道、図書館、フードコート、2つの湖を管理する排水システム、事務局からナガル・ババンへの直通歩道、湖畔の階段、屋内ゲームゾーン、駐車場などが含まれる。

独立戦争の最高司令官、ムハンマド・アタウル・ガニ・オスマニ将軍にちなんで名付けられたこの公園には、珍しい樹木や彫刻、講堂がある。

バングラデシュ都市計画協会会長で都市計画家のアディル・モハメッド・カーン氏は、長期にわたる閉鎖は「全く受け入れられない」と述べた。

「公園の改修に7年もかかるなんて考えられません。市当局が真に責任を負っていれば、公園はとっくに再開されていたはずです。この公園はダッカの肺のような存在であり、特に緑地が乏しい旧ダッカにおいてはなおさらです」と彼は述べた。

彼はまた、政府に対し、最終仕上げが完了する前であっても公園を直ちにオープンし、度重なる遅延の背後にある理由を特定して将来のプロジェクトで同様の失敗が繰り返されないようにするよう求めた。

一方、政府は7月蜂起を記念するためオスマニ・ウディアンに7月記念碑の建設を開始した。

DSCC関係者によると、工事は7月23日に開始され、今年12月までに完了する予定で、政府から4億6,400万タカの予算が割り当てられている。すでに18本の柱が建てられており、期限に間に合うよう作業が進められている。

承認された設計によると、中心となるのは、7月殉教者の名前が刻まれた高さ90フィート(約27メートル)のブロンズ柱で、円形の台座の上に立つ。その周囲には、イギリス統治時代、1952年の言語運動、1971年の独立戦争、そして2024年の蜂起を描いた半円形の彫刻が配置される。

公園の入り口には数字の「24」の形をした象徴的な門が設置され、美しく整備された歩道、殉教者の名前が刻まれた墓碑などが記念碑を完成させる。
