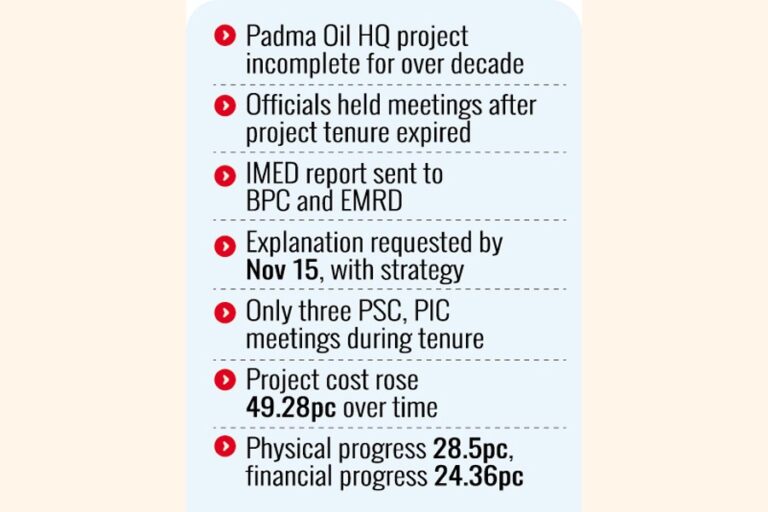

[Financial Express]計画省傘下の実施監視評価部(IMED)は、10年以上未完成のままとなっているチッタゴンのパドマ石油会社本社建設プロジェクトにおいて、重大な不正、資金の不正使用、不適切な管理を発見した。
IMEDの最近の検査報告書によると、プロジェクトの正式な任期が2021年12月に終了した後も、当局は過去3年半にわたりプロジェクト関連の会議を開催し、資金を放出し続けていたが、これは明らかに財務規律に違反していた。
IMEDは報告書と勧告を、プロジェクト実施機関であるバングラデシュ石油公社(BPC)、エネルギー鉱物資源局(EMRD)、およびその他の関係政府機関に送付した。
IMED関係者によると、報告書はまた、プロジェクトの完全な実施戦略を求め、11月15日までに不正行為についての説明を要求した。
報告書によると、プロジェクト開始以来、EMRD事務局長が主導するプロジェクト運営委員会(PSC)が7回、BPC委員長が議長を務めるプロジェクト実施委員会(PIC)が7回、計14回の会議が開催された。これらのうち、各委員会の会議はプロジェクトの公式期間中に開催されたのはわずか3回であり、残りの4回はプロジェクト終了後に開催された。
「プロジェクトの正式な任期終了後に資金を放出したり支出したりすることは、財政規律の重大な違反です」と、計画委員会の企画課の幹部は述べた。さらに、このような会合は参加者に謝礼金を受け取らせるために設定された可能性が高いと付け加えた。
BPC関係者によると、このプロジェクトは当初2013年7月に推定費用6億7,665万タカで承認され、実施機関が全額を負担し、2017年6月に完了する予定だった。
進捗が遅いため、プロジェクトはその後修正され、コストが10億1000万タカ(49.28%の増加)に引き上げられ、任期が2020年12月まで延長されました。その後、コストがそれ以上増加することなく、プロジェクトの任期はさらに1年間延長されました。
IMEDの報告書によると、検査時点で、このプロジェクトは過去10年間で物理的な進捗がわずか28.5%、財務的な進捗がわずか24.36%にとどまっていたことが明らかになった。度重なる設計変更、請負業者の非効率性、そしてそれに伴う法的紛争により、建設工事は2020年9月以降中断されたままとなっている。
検査の結果、地下室と基礎工事は部分的にしか完了していないことが判明しました。プロジェクト現場は地下室に数フィートの雨水が滞留し、浸水状態にあり、建設途中の建物に深刻な構造的リスクをもたらしていました。
報告書はまた、コンサルタントの選任手続きにおける不備を指摘し、同一の設計・監理業務に2つの別々の企業が雇用されていたことを指摘した。IMEDは、これらの二重選任が正当であり、政府の規則に準拠しているかどうかを疑問視した。
当局は、23階建てのビルを建設する9億2,800万タカの契約が2016年にプロジェクト・ビルダーズ社に授与されたと述べた。このプロジェクトは、パドマ・オイルの本社をチッタゴンのアグラバッドに移転し、利害関係者とのコミュニケーションを改善し、リースを通じて収益を上げ、同社の戦略的に位置する土地の有効活用を確実にすることを目的としている。
