[The Daily Star]近年、現地通貨タカが米ドルに対して大幅に下落したため、ルプール原子力発電所やダッカの地下鉄工事など、いくつかの外資系大規模プロジェクトに対する政府支出が増加している。
この増加により、ドルベースのプロジェクト価値は変わらないものの、現地通貨でのコストが上昇しました。
ループル工場だけでも、推定コストは23%増加し、26,181億タカに達する可能性がある。しかし、ドル建てのプロジェクト価値は変わらない。
経済学者によると、通貨の急落は外資系プロジェクトの返済負担を増大させる。経済が減速し、歳入の伸びが鈍化すると、その影響はさらに深刻化する。バングラデシュではまさにその状況にある。
ループル・プロジェクトは2016年に113,092億タカで承認されました。ロシアの財政支援は、1ドル80タカの為替レートで91,040億タカ(113億8000万ドル)と予測されていました。承認後、為替レートは数年間85タカ付近で推移しました。
新型コロナウイルス感染症のパンデミック後の潜在需要が輸入を押し上げ、ロシア・ウクライナ戦争によって世界的な物価上昇が起こりました。その後、ウクライナのドル建て資産は急落しました。

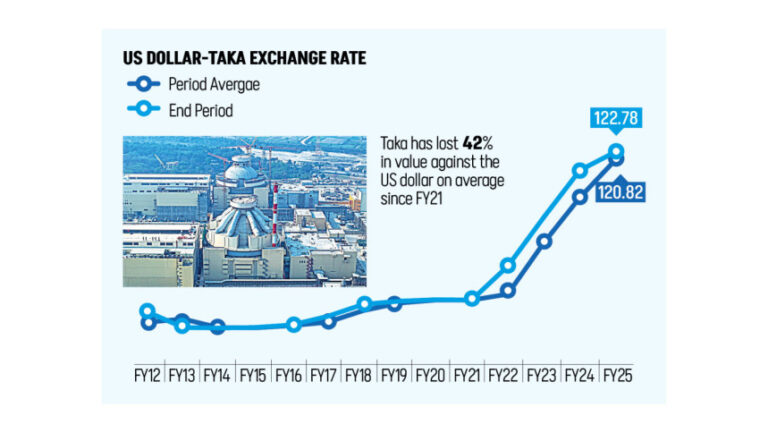

その後、ドル不足が深刻化し、国際通貨基金(IMF)が市場ベースの為替レートの導入を強く求めたことで、為替レートは徐々に上昇しました。昨年8月の政変前には、1タカ85タカから115タカ前後まで上昇しました。
しかし、減価償却に合わせて事業費は見直されなかった。
最近、科学技術省は計画委員会に最初の改訂案を提出し、通貨安を補うために126,479億タカへの増額を求めている。
しかし、委員会は、ドル建て部分が省の見積もりに十分に反映されていないと評価している。委員会独自の試算によると、費用は139,274億タカに達する可能性がある。
これまでに、このプロジェクトには82億9,000万ドルが投入され、1ドルあたり95.28タカで換算されています。残りの資金30億9,000万ドルは、1ドルあたり122.4タカの為替レートで調達されると予測されています。
委員会は現在、これらの数値を精査しており、近日中に最終決定する予定です。委員会は、この調整は発電コストを正確に算出し、プロジェクトが費用対効果の要件を満たすために必要であると述べています。
原子力発電所からの電気料金について議論が始まっており、1ユニットあたり約7タカと見積もられているが、料金はまだ確定していない。
世界銀行ダッカ事務所の元主任エコノミスト、ザヒド・フセイン氏は、ドル建てのコストは上昇していないものの、タカ安により現地通貨の負担が急激に増加したと述べた。
返済コストの上昇は予算を圧迫するだろうと彼は述べた。歳入の改善が見られなければ、赤字は拡大するだろう。
同氏は「その不足分を補うために、政府は再び借金をする必要があるかもしれない」と述べた。
今年度最初の4ヶ月間で、債務返済費用は10%増加しました。タカ建てでは13%の増加となり、これは主に通貨安の影響によるものです。
フセイン氏は、借金を抑制するために歳入の徴収を増やし、公共支出を削減することを強調した。
地下鉄プロジェクトはコスト上昇に見舞われる
コスト圧力はループル工場に限ったことではない。ダッカのいくつかの地下鉄プロジェクトも、コスト上昇に直面している。
ウッタラからモティジールまでの路線で現在毎日数十万人の乗客を運ぶインド初の地下鉄サービスであるメトロ鉄道6号線の費用は、政府資金による部分での土地取得費用の低下により、33,472億タカから32,717億タカにわずかに減少した。
しかし、通貨安により外貨借入金のコストは上昇しました。コンサルタント料と返済負債が増加し、これには為替レートの下落に伴う27億タカの外貨借入金の返済額も含まれます。
政府は今週、最新のプロジェクト費用を承認した。
他の2つの地下鉄路線、大量高速輸送機関-1と大量高速輸送機関-5も、コストが上昇する予定です。
国際協力機構(JICA(日本国際協力機構))が資金提供したプロジェクトが2019年に承認された当時、その価値は9500億タカと評価されていました。それ以来、タカは40%以上下落しており、大幅な上方修正が行われたことを示しています。
MRT-1の関係者は最近、ダッカ都市交通公社(DMTCL)に対し、日本の資金援助パッケージの費用が39,450億タカから75,649億タカに上昇するだろうと伝えたが、総事業費は当初53,977億タカと見積もられていた。
ヘマイエットプルからガブトリ、ミルプル、グルシャンを経由してバタラに至る20キロメートルのMRT-5線でも同様の料金値上げが見込まれている。
このプロジェクトは10のパッケージに分割され、41,261億タカで承認されました。最新の評価によると、当初3,968億タカだったパッケージ1つに15,527億タカが必要になる見込みです。
当局者らは、総費用を削減するためにJICA(日本国際協力機構)と政府の間で協議が行われていると述べた。
Bangladesh News/The Daily Star 20251204
https://www.thedailystar.net/business/news/mega-project-costs-surge-currency-shock-4049946
