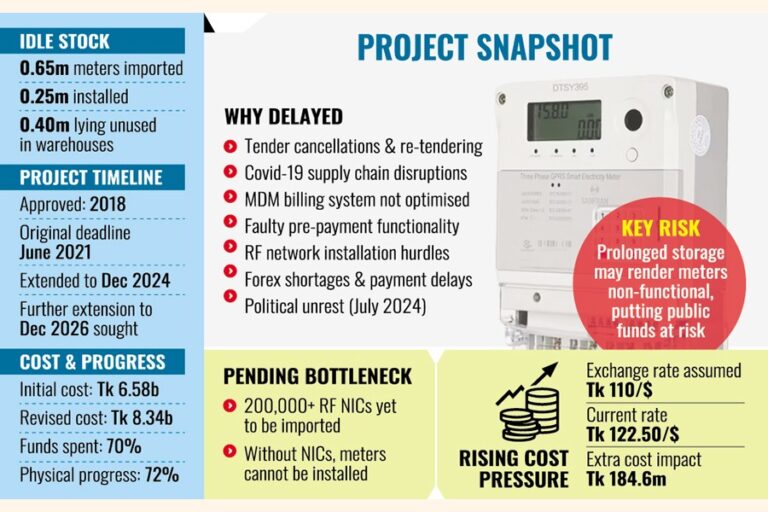

[Financial Express]ダッカ配電会社(DPDC)の長らく遅れているスマートメーター設置プロジェクトで輸入された約40万台のスマートプリペイドメーターが倉庫で放置されており、技術的な劣化や公的資金の非効率的な使用の可能性が懸念されている。
情報筋によると、当初の推定費用が65億8000万タカ、完了期限が2021年6月とされていたこのプロジェクトが2018年に承認されてからほぼ8年が経過したが、目標の85万個のメーターの設置は、根強い技術的および運用上の課題により、完了には程遠いままである。
「65万個のメーターが輸入されたが、設置されたのは約25万個に過ぎず、残りは長期間使われていない」と計画委員会の上級職員は語った。
プロジェクトの任期が昨年12月まで延長され、修正費用が83億4000万タカに上昇したにもかかわらず、実際の進捗はわずか72%にとどまり、割り当てられた資金の約70%はすでに消費されている。
電力部門は最近、追加費用なしで2026年12月までのさらに1年間の延長を求めました。
計画委員会は延長を承認したが、一部の作業が未完了のままであっても、延長された期間内にプロジェクトが完了することを保証するため、修正された提案書を提出することを推奨した。
しかし、委員会の関係者は、新たなスケジュール内で残りの工事を完了できる可能性は低いと警告した。
彼らは、保管されているメーターを速やかに設置しないと、機器の大部分が機能しなくなり、公共投資が危険にさらされる可能性があると警告した。
DPDC関係者によると、このプロジェクトは開始以来、度重なる困難に直面している。最初のターンキー契約の締結だけでも、入札の取り消しと再入札により2年近くを要した。
その後、新型コロナウイルス感染症のパンデミックにより、電子部品の世界的なサプライチェーンが混乱し、メーターやネットワーク機器の生産と配送が遅れた。
提案によれば、メーターデータ管理(MDM)課金システムの最適化が不十分であることが判明し、進捗は再び停滞し、新規導入がほぼ5か月間停止した。
同社はさらに、設置したメーターが前払いモードで作動せず、料金滞納につながり、追加の設置を一時停止せざるを得ないケースがいくつかあると付け加えた。
請負業者はまた、一部の消費者からの抵抗に加え、公共施設および私有施設全体にわたって RF ネットワーク機器用の屋上および柱上の場所を確保するのに困難に直面しました。
提案では、2024年7月の政情不安により現場での作業がさらに遅れたと指摘されている。
外貨不足も圧力を増大させ、銀行システムを通じたドル支払いの遅れにより請負業者の請求書の決済が遅れ、機器の供給と設置スケジュールに影響を及ぼした。
提案によれば、20万枚以上のRFネットワークインターフェースカード(NIC)が依然として輸入待ちであり、残りのメーターの設置を妨げている。
当局者は、残りのメーターの設置を完了し、未処理のRF NICを輸入するために延長が必要だと述べた。
追加の時間がなければ、未使用のメーターの在庫が未設置のままになり、長期保管による技術的な故障のリスクが生じる可能性があります。
DPDC当局者はまた、2つのパッケージ契約の締結により、単価の上昇によりプロジェクト支出がすでに1億3,270万タカ増加したと述べた。
最近の為替レートの急騰により、追加コストは1億8,460万タカにまで膨れ上がっています。
最新のプロジェクト改訂では、ドルとタカの為替レートを110タカと想定した。
しかし、為替レートが122.50タカに上昇したことで、外貨コストの増加がプロジェクトにさらなる財政的負担をかけることが予想され、公的資金の有効活用に関する新たな懸念が生じていると関係者らは述べた。
