[Financial Express]実現可能性、資金調達、政策をめぐる議論が60年以上も続いてきた、パドマ堰建設という長らく停滞していた大規模プロジェクトが、まもなく新政権の最高経済政策決定機関に提出される予定だ。
当局者らによると、このプロジェクトにより約190万ヘクタールの土地が灌漑され、クシュティア、ファリドプール、ジャショア、クルナ、バリシャル、パブナ、ラジシャヒの農業生産量が増加すると予想されている。
計画委員会の関係者によると、第1段階に推定3449億7000万タカを要するこの提案は、4月6日に予定されているBNP主導政権の国家経済評議会執行委員会(ECNEC)の第1回会合で提出される見込みだ。
彼らによると、計画担当国務大臣のゾナイド・サキ氏は、このプロジェクトを会議に持ち込むことについて前向きな意向を示しており、現在、計画担当大臣のアミール・ホスル・マフムード・チョードリー氏の承認を待っているとのことだ。

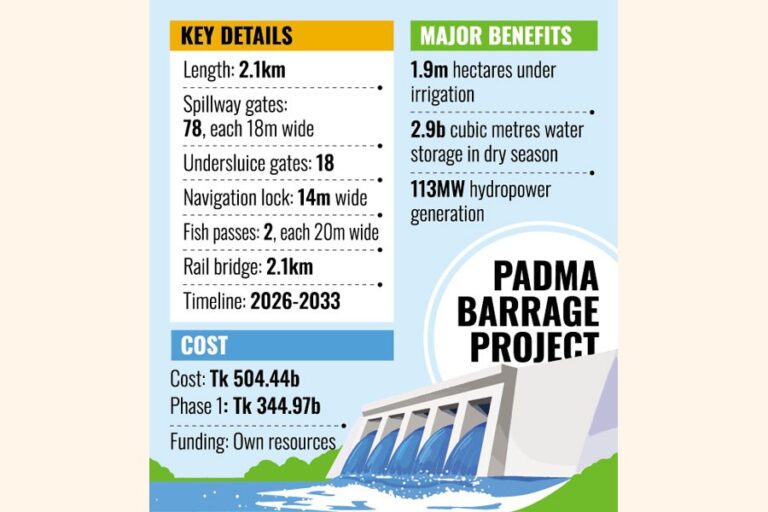

プロジェクト計画によると、全長2.1キロの堰堤には、幅18メートルの放水路ゲートが78基、さらに下部水門が18基設置される予定だ。
また、幅14メートルの航行用閘門、水生生態系を維持するための幅20メートルの魚道2基、そして構造物の上を通る全長2.1キロメートルの鉄道橋も設置される予定だ。
この巨大プロジェクトは、約113メガワットの水力発電を行い、ループール原子力発電所を含む主要施設への給水を確保することが期待されている。
「パドマ堰堤を含む少なくとも24のプロジェクトが、ECNEC会議での審議に向けて準備されている」と、NEC、ECNEC、および計画局調整部の高官は述べている。
関係者によると、すべての概要と文書は最終決定済みで、政府の正式承認が得られ次第、会議が開催される予定であり、4月6日については既に暫定的な承認が得られているとのことだ。
1月上旬、暫定政権の任期末期に、このプロジェクトは計画委員会に送付され、1月25日に国家経済評議会(ECNEC)に提出される予定だった。
しかし、当時の計画アドバイザーであるワヒドゥディン・マフムード氏は、徹底的な精査なしにこのような高額プロジェクトの承認を急ぐことに警鐘を鳴らした。
当初5044億4000万タカと提案されたこのプロジェクトは、プロジェクト評価委員会(PEC)による審査を受け、資金調達と実施上のリスクを考慮して2段階に分けて実施することが推奨された。
第1段階の費用は344億9700万タカと見積もられている。
バングラデシュ水資源省傘下のバングラデシュ水開発委員会(BWDB)は、ECNECの承認を条件として、今年から2033年6月まで本プロジェクトを実施する予定である。
中国を含む開発パートナーは以前から資金提供に関心を示していたものの、外部資金調達の不確実性から、政府は自国資金による全額資金調達を選択するに至った。
第1段階では、ヒスナ・マタバンガ川とゴライ・マドゥマティ川の水系を再掘削すると同時に、主要な堰堤構造物が建設される。第2段階では、追加のインフラ整備と残りの河川系の復旧が行われる。
この提案では、堰堤建設および関連インフラ整備に1,860億2,000万タカ、電気工事および水力発電に74億3,000万タカ、ゴライ取水関連施設に41億8,000万タカを見積もっている。
ガンジス川またはパドマ川に堰堤を建設するという構想は、独立以前にまで遡り、当時の東パキスタン水力発電開発公社が1961年に最初の調査を開始した。その後、2000年まで複数の予備調査が実施された。
2002年、水資源計画機構(WARPO)は、クシュティアのタクルバリかラジバリのパンシャのいずれかに堰堤を建設することを推奨した。その後、2009年から2016年にかけて、詳細な実現可能性調査と設計が行われた。
バングラデシュとインドは、2016年10月にダッカで共同現地視察や会合を含む技術レベルの協議を行い、その後、データ共有のための合同技術小委員会を設立した。
このプロジェクトは、パドマ川にモンスーンの水を貯水し、南西部および北西部地域への年間を通じた水供給を確保することを目的としている。
乾季には約29億立方メートルの水を貯水することができ、ヒスナ・マタブハンガ川、ゴライ・マドゥマティ川、チャンダナ・バラシア川、イチャマティ川、ボラル川など、いくつかの河川系の流量回復に役立つだろう。
これにより、塩分濃度の低下、淡水の確保、スンダルバン生態系の保護、浚渫の支援、干拓地の排水改善、灌漑範囲の拡大が期待される。
当局者によると、パドマ川流域は国土の約37%を占め、人口の約3分の1が居住している。
jahid.rn@gmail.com
Bangladesh News/Financial Express 20260318
https://today.thefinancialexpress.com.bd/first-page/padma-barrage-project-set-for-approval-after-decades-of-deliberation-1773770210/?date=18-03-2026
