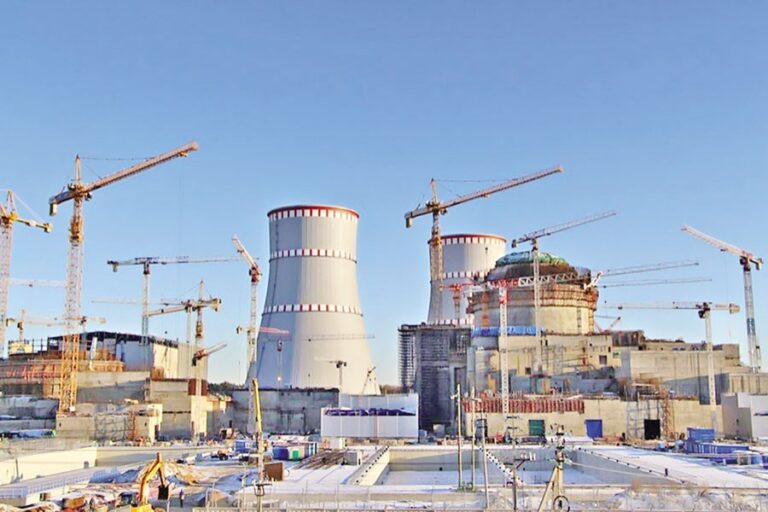

ルップールN発電所への燃料積載が再び停止

ルップールN発電所への燃料積載が再び停止
[Financial Express]世界的な燃料危機の中、原子力発電への期待は今のところ薄れつつある。バングラデシュ初の原子力発電所であるイシュワルディのループール原子力発電所への待望の燃料装填作業が再び中断したためだ。

したがって、核燃料装填の延期は、電力供給の増強に向けた取り組みにとって大きな後退となり、原子力発電所の稼働開始を遅らせることになる。

原子力発電事業者の規制機関であるバングラデシュ原子力規制庁(BAERA)が、燃料装填を進めるために必要な許可を与えなかったため、4月7日に予定されていた燃料装填が延期されたと、科学技術省の高官が4月1日にフィナンシャル・エクスプレス紙に語った。

彼は、ループール原子力発電所(RNPP)計画における消火対策が事故発生前に「満足のいく」形で完了していなかったことなど、いくつかの問題点を挙げている。そして、これが認可が下りなかった主な理由である。

来週火曜日(4月7日)、RNPP(ラホール原子力発電所)の1,200MW級ユニット1号機への燃料装填が予定されており、タリク・ラフマン首相とロシアのウラジーミル・プーチン大統領がオンラインで開所式を行う予定だ。

「燃料装填の新たな日程はまだ決まっていない」と、国営のバングラデシュ原子力委員会(BAEC)の高官は述べた。

同氏によると、今後3日以内に調査チームが原子力発電所の敷地を視察し、防火対策やその他の関連事項を確認する予定だという。

当初、燃料積載スケジュールは、バングラデシュ駐在ロシア大使アレクサンドル・グリゴリエヴィチ・ホジンとの会談後、3月上旬に決定されていた。

ループール発電所からの電力の国家送電網への供給は、6月から7月の間に試験的に開始される予定であり、1号機は2026年12月までにフル稼働で約1,200メガワットの電力を発電するはずだった。

バングラデシュは、エネルギー安全保障を確保し、増大する需要に対応するため、電力生産を強化し、国家送電網に新たな容量を追加することが喫緊の課題である。

出力2,400メガワットのRNPPプロジェクトは、パブナ地区のループール地域に126億5,000万米ドルの費用をかけて建設されており、ロシアがプロジェクト資金の90%を融資として提供している。

ロシア国営のロスアトム社は、それぞれ1,200メガワットの発電能力を持つVVER-1200型原子炉2基を備えた発電所を建設している。

1号機の建設は2017年11月30日に正式に開始され、2号機は2018年7月14日に開始された。

当初のプロジェクト計画によると、1号機は2022年12月23日までに、2号機は2023年10月8日までに稼働開始予定で、プロジェクト全体は2025年12月31日までに完了する予定だった。

新型コロナウイルス感染症のパンデミック、ロシア・ウクライナ戦争に起因する支払い問題の複雑さ、および電力起動に必要な安全試験やコンプライアンス手順の不完全性、電力購入契約の最終決定に影響を与える実際のプロジェクト費用に関する不確実性、必要な送電線の不足、認定された原子炉運転員の準備状況、確立された緊急時対応センターの欠如など、相互に関連するいくつかの要因が重なり、プロジェクト作業が遅延した。

ロシアは数年前に燃料を供給し、当時、ループール原子力発電所1号機への燃料装填は2025年11月初旬に、運転開始は2025年12月に計画されていた。

「2024年7月~8月の暴動とその後の政権交代により、プロジェクト作業が停滞し、RNPPの工事はさらに遅れている」と科学技術省の当局者は述べた。

ルップール原子力発電所は、ロシアの最新世代第3世代原子炉技術である1,200MW級のVVER-1200型原子炉2基で構成されている。
