政府は10の石炭火力発電所プロジェクトを正式にキャンセル

政府は10の石炭火力発電所プロジェクトを正式にキャンセル

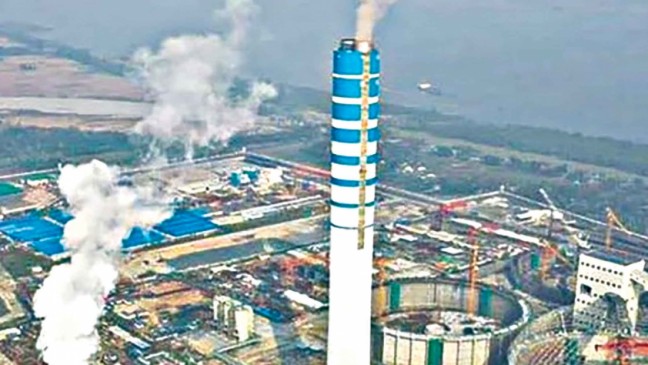

[The Daily Star]ナスルル・ハミド電力・エネルギー・鉱物資源大臣は、政府が国の電力システムマスタープラン(PS議員)の改訂を目指しているため、総発電容量8451MWの石炭火力発電所プロジェクトを10件中止したと述べた。

提案されている発電所は、パトゥアカイ(660X2)1320 MW、ウッタルバンガ1200 MW火力発電所、マワ522 MM、ダッカ282 MW、チッタゴン282 MW、クルナ565 MW、マヘシュカリ1320 MW、別のマヘシュカリ1320 MW、バングラデシュ-シンガポール700 MW、CPGCBLです。 -住友 1200MW発電所。

「石炭火力発電所が規定の時間枠内に発電を開始できなかったため、発電における新技術の適応の一環としてこれらのプロジェクトを廃止することを決定した」と彼は記者会見で廃棄されたプロジェクトのリストを置くと述べた。日曜日の彼のミニストリー。

当局は、廃棄されたすべてのプロジェクトは、政府が20年の長期契約の下で電力を購入することになっている独立系発電事業者(IPP)として設立するために民間セクターのスポンサーに授与されたと述べた。

ナスルルは、英語の日刊紙が以前にキャンセルされた植物のリストを発表したが、それは正しいものではなかったと述べた。

彼は、いくつかの代替プラントが現在建設中であり、需要を満たすために電力を生成するため、この動きは国の送電網への電力供給に悪影響を及ぼさないと主張した。

「計画の調整後、最終的にナショナルグリッドは2041年までに13,313MWの余剰電力を得ることになります。需要を満たすための電力供給の問題はありません」と彼は言いました。

しかし、彼は、シェイク・ハシナ首相が現在組織の議長を務めているため、気候脆弱性フォーラム(CVF)への同国の取り組みの一環として、将来の電力計画において再生可能エネルギーの促進に特別な推進力があると述べた。

「私たちは、2041年までに再生可能エネルギー源から40%の電力を生成することをCVFに約束しました」とナスルル氏は述べています。

質問に答えて、彼は、持続可能な再生可能エネルギー開発局(スレダ)には、目標を達成するためのロードマップを作成する責任が与えられていると述べました。

「スレダはすでにこの問題に取り組み始めている」と彼は付け加え、再生可能エネルギーのかなりの部分がネパールとブータンから輸入されるだろうと述べた。

「私たちはネパールと、ネパールにあるインドの会社の発電所から水力発電を輸入する最終契約に署名するつもりです」と彼は言いました。

ネパールとブータンの両方と、二部または三部の取り決めの下で水力発電所を設置するための議論が行われていると彼は述べた。

国務大臣は、LNGの輸入を増やして、全国にガスベースの発電所をさらに設置する計画もあると述べた。

「私たちは、パドマ橋を通ってゴパルガンジを含む南西部と北部の地域にガスパイプラインを利用したい」と彼は言った。


Bangladesh News/The Daily Star 20210628
