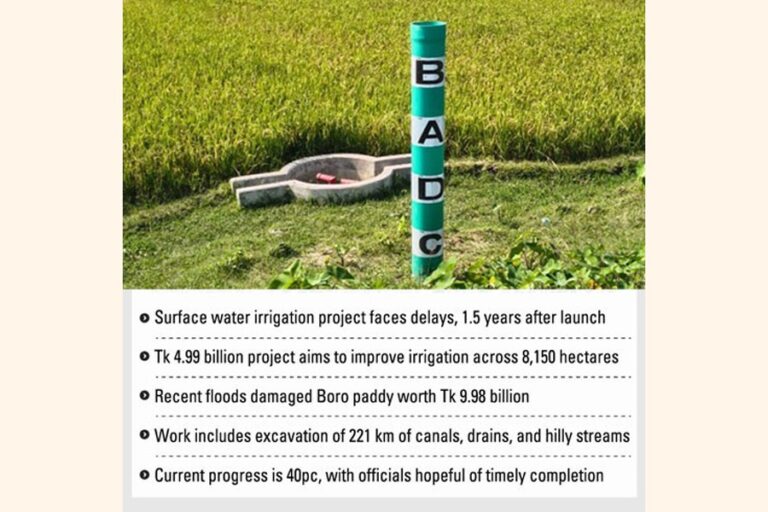

[Financial Express]シレット、6月2日:シレット管区で長らく待望されていた地表水を利用した灌漑プロジェクトは、開始から1年半が経過したにもかかわらず、ほとんど進展が見られない。
2025年1月に開始され、2029年12月までに完了予定のこの5年間のプロジェクトは、これまでのところ、満足のいく進捗状況には至っていないと関係者は述べている。
彼らは、資金配分の遅れにより、初年度は工事を開始できなかったことを認めた。
コメントを求めたところ、シレット管区地表水農業生産性向上プロジェクト(SDAPEP)のプロジェクトディレクターであるプロナジット・クマール・デブ技師は、49億9000万タカ(499.99クローレ)のこのプロジェクトが複数の理由で遅延していると説明した。
各種灌漑設備の調達が現在進行中であり、このプロジェクトによって今後数年間で地域の灌漑の遅れが大幅に解消されることが期待されている。
シレット地方は年間降雨量が多く、メガラヤ州やアッサム州の上流地域からの山岳洪水により、農作物に甚大な被害が出ている。
今年だけでも、洪水、浸水、過剰な降雨により、99億8000万タカ相当のボロ米が被害を受けた。
農業専門家は、この地域で毎年約20万ヘクタールの耕作されずに放置されている土地をより有効活用するために、特に地表水を利用した灌漑の改善が必要であると強調している。
プロジェクト計画には以下が含まれます。 221 キロ の運河、排水路、丘陵地帯の小川の掘削、うち 105 キロ は保水能力を高めるために改修されます。 8,150 ヘクタールの土地を灌漑し、穀物を 24,450 トン追加生産します。 2,680 ヘクタールのアマンおよびボロの土地に地表水を使用した補助灌漑を行います。 7,900 ヘクタールにわたる湛水と早期洪水の緩和、8,067 ヘクタールのボロ作物の保護、167 ヘクタールの恒久的な水の停滞の解消により、推定 24,000 トンの作物を節約します。 198 台の低揚程ポンプ (LLP) と強制モードポンプの設置、367 キロ の埋設灌漑パイプの設置、古いパイプラインの改修。これにより、7,870ヘクタールに近代的な灌漑設備が整備され、穀物の収穫量が23,600トン増加します。また、ボロ地方の1,000ヘクタールを灌漑し、ハオール地域における雨水と洪水水の保全を改善するため、小型灌漑施設80基と中型灌漑施設10基(調整器、導水路、横断ダムを含む)を建設します。さらに、ハオール地域における稲の安全な加工のために脱穀場を5か所設置し、約900人の農家と灌漑作業員に対し、近代的な農業および灌漑技術に関する研修を実施します。
関係者によると、このプロジェクトはバングラデシュ北東部の平野部、丘陵地帯、湿地帯において、近代的な灌漑技術の普及、雇用創出、貧困緩和、環境改善を促進するとのことだ。
ビスワナート郡の農民たちは、プロジェクトの早期完了を強く求めている。プロジェクト副責任者のムハンマド・エルシャド・アリ氏は、資金の交付が遅れたため当初は遅延があったことを認めつつも、現在は現地調査が進行中であると述べた。
現在の進捗状況は約40%と推定されており、これには埋設灌漑パイプの設置や運河の掘削が含まれる。
ハオール地域における自噴井戸の設置、スプリンクラー灌漑、および農作物輸送の改善に関する入札が行われている。「予定通りにプロジェクトを完了できることを期待している」と彼は付け加えた。
