[Financial Express]ベナポール、7月2日:ナライル県ロハガラ郡の4つのユニオンでは、マドゥマティ川の季節的な洪水により、毎年約6か月間、約6,000エーカーの農地や住宅地が浸水し、数千世帯が被害を受けていると、バングラデシュ水資源開発局(BWDB)の情報筋が述べた。

地元住民は、地域を守るために堤防建設プロジェクトが実施されたにもかかわらず、7年経っても工事が完了していないと主張している。地区行政当局とバンガロール水資源開発局(BWDB)も、洪水によって農地や家屋を含む約6,000エーカーが数十年にわたり水没し、農業生産に甚大な被害を与え、数千人の住民が繰り返し深刻な苦難を強いられていると述べた。マドゥマティ川沿いの舗装道路も流失した。

この問題に対処するため、当時の政府は2019年の国家経済評議会執行委員会(ECNEC)会議で、ロハガラ郡ダロイタラのコタコルからガガ議長宅までの3.1キロメートルの堤防を建設する34億2000万タカのプロジェクトを承認した。

地元住民の反対や裁判所の差し止め命令を乗り越え、BWDBと地区行政は2023年に建設を開始した。

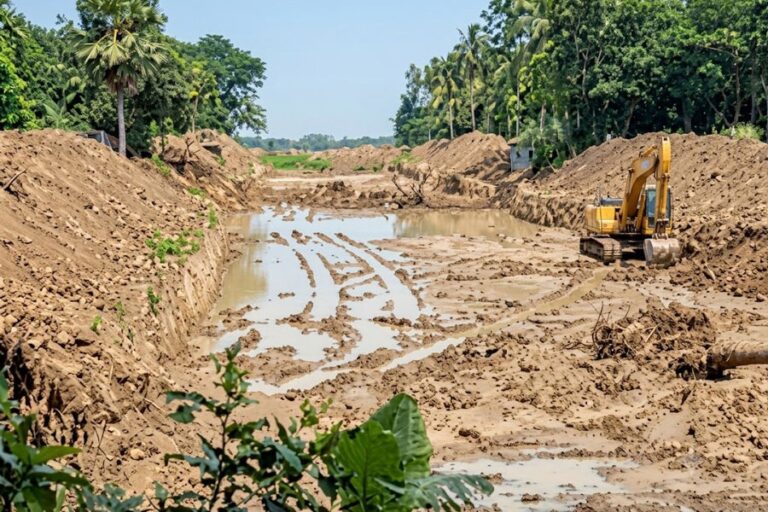

当初、このプロジェクトは2025年6月までに完了する予定だったが、期限は2度延長され、2026年7月となっている。しかし、進捗は依然として遅く、一部の区間では掘削作業しか見られない状況で、BWDB当局はさらなる時間が必要だと述べている。

土地収用も遅れている。影響を受ける161人の地主のうち、これまでに補償金を受け取ったのはわずか24人だ。堤防建設の契約金額は増額され、約59億5000万タカに改定された。4つのユニオンに属する少なくとも15の村の住民は、農地や住居を守るために堤防の即時完成を求めている。しかし、影響を受ける地主たちは、収用された土地に対する補償金を受け取らなければ建設は進まないと主張している。

「BWDBがまだプロジェクトエリア全体を引き渡していないため、作業の遂行に困難が生じている」と、当該請負業者SA UB JBのマネージャー、ミロン・アリ氏は述べた。

「工事を進めようとするたびに、地元住民が補償金が支払われるまで建設を許可しないと言って妨害してきます。一部区間では進展が見られますが、土地の全額が引き渡されれば、プロジェクトを迅速に完了できるでしょう。」

ナライルにあるバンガロール水資源開発局(BWDB)の執行技師、アビジット・クマール・サハ氏は、2019年に承認されたにもかかわらず、裁判所の差し止め命令によりプロジェクトが2022年まで停滞していると述べた。「建設は2023年に開始されましたが、地元住民の抵抗と用地取得をめぐる複雑な問題のため、請負業者は定期的に作業を行うことができませんでした」と彼は語った。「用地が赤旗で区画された後も、その標識は撤去されてしまいます。残りの問題がすぐに解決され、できるだけ早く工事が完了することを願っています。」

副長官(歳入担当)のホスネ・アラ・タンニ氏は、地区行政当局がBWDBに必要な土地を複数回にわたって区画整理したと述べた。「これまでに、確認済みの土地所有者24名に補償金の小切手が手渡されました。残りの申請書類は現在精査中で、補償金は段階的に支払われる予定です」と彼女は付け加えた。
